Er wordt gewerkt aan een nieuw hoogspanningsstation in Hilversum
Pixabay
GOOI- EN VECHTSTREEK - Netcongestie komt steeds steviger naar voren in het beleid van de gemeenten in het Gooi. Verschillende gemeenten hebben de afgelopen weken regels opgesteld om een voorrangslijst te maken voor energieaansluitingen. Maar wie de eerste conceptlijsten bekijkt, ziet een eenvoudige lijn: wie eerder start met bouwen, staat altijd eerder in de rij.
Bij netcongestie is er wel genoeg elektriciteit, maar is het stroomnet overbelast, waardoor stroom op drukke momenten niet kan worden verwerkt. Ook in de regio zit het netwerk tegen die grens aan. Zolang uitbreidingen van het stroomnet nog niet klaar zijn, moeten nieuwe projecten daarom wachten op beschikbare capaciteit.
Voor bestaande huishoudens betekent dat dus niet dat het licht uitgaat. Het risico zit bij nieuwe en grotere aansluitingen, zoals bij woningbouwprojecten en verbouwingen van bijvoorbeeld scholen. Volgens een woordvoerder van Liander, de netbeheerder van de Gooi en Vechtstreek, is het risico dat woningbouwprojecten langer gaan duren “reëel”, al hangt dit af van de exacte locatie.
Voorlopige ranglijsten
Eerder konden ontwikkelaars van woningbouw en scholen in de gemeenten Hilversum, Laren, Blaricum en Eemnes zich aanmelden voor voorrang op het elektriciteitsnet. Door nieuwe landelijke regels stelden de gemeenten hiervoor zogenoemde concept-volgordelijsten op.
Voor het bepalen van de volgorde hebben gemeenten beleidsregels vastgesteld. Het maatschappelijk belang, de opleverdatum en, in sommige gemeenten, het aantal woningen hebben invloed, maar ook scholen kunnen voorrang krijgen. Maar één criterium staat vrijwel overal bovenaan: de start van de bouw. Als een school één maand na een groot project op de planning staat, staat de school alsnog achter dat project op de lijst, zoals hieronder te zien is in de conceptlijst van de gemeente Laren. Pas als de projecten in dezelfde maand starten, lijkt er gekeken te worden naar andere variabelen. Of dit ook geldt voor de uiteindelijke versies van de voorrangslijsten, moet nog blijken.

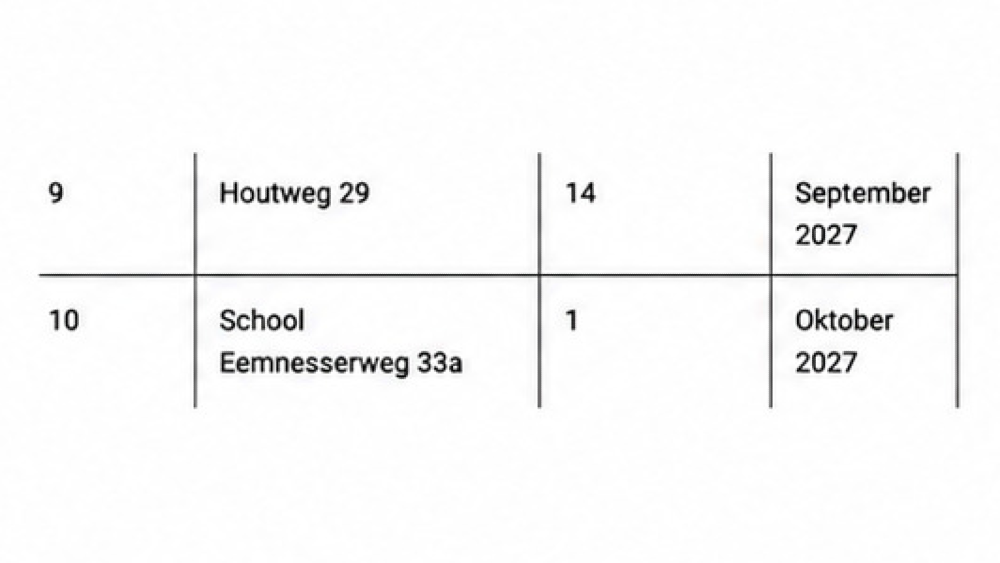

Concept-voorrangslijst Laren|Gemeente Laren
In de wachtrij
Deze maandag liep de termijn af waarin initiatiefnemers nog op hun voorlopige positie op die conceptlijsten konden reageren. De gemeenten gaan vanaf 1 oktober met de volgordelijst van toekomstige woningbouw- en onderwijsprojecten naar Liander toe. Voorheen werden de aanvragen voor stroomaansluitingen tijdens een project gedaan, maar dat zorgde vaak voor vertragingen.
Binnen het nieuwe systeem krijgt onderwijs een bijzondere positie, maar een school springt dus niet langs woningbouwprojecten die eerder moeten beginnen. De grootste verandering zit dus in het feit dat gemeenten woningbouw en scholen voortaan al jaren voor de start van het project de wachtrij voor een aansluiting op het net in kunnen helpen.
Risico's
Hilversum verwacht dat woningen die de komende jaren worden gebouwd gewoon aangesloten kunnen worden, maar de kans bestaat dat daarna risico’s kunnen ontstaan waardoor woningbouwprojecten vertragingen krijgen. Ook in de BEL-gemeentes spelen deze risico’s. Het huidige hoogspanningsstation bij ’s-Graveland kan volgens Liander zelfs na uitbreiding niet voldoen aan de groeiende vraag in de regio.
Daarom wordt gewerkt aan een nieuw hoogspanningsstation rond Hilversum. Zonder het nieuwe hoogspanningsstation dreigen volgens onderzoek van Liander doelen voor woningbouw in de regio buiten bereik te raken.
Vervolg
Morgen verschijnen de definitieve lijsten op de websites van de gemeenten. Op 1 oktober ontvangt Liander deze, waarna de netbeheerder ermee aan de slag gaat. Ook het nieuwe hoogspanningsstation rond Hilversum blijft de komende tijd onderwerp van politieke besluitvorming en zal nog meerdere keren in de raad terugkomen.
